Nyheter

Produktionsledtid för mjuk kylare förklaras

"Produktionen är 30 till 45 dagar" är svaret de flesta köpare får, och det är sant - men det beskriver bara mitten av tidslinjen. Verkligheten från order-till-lager inkluderar provtagning, revisionsrundor, inkommande material, inspektion, sjöfrakt och tullklarering, och de förseningar som datum för vraklansering sker nästan aldrig på produktionslinjen. De händer före det, i godkännanden och material. Den här guiden delar upp hela tidslinjen i dess verkliga komponenter, visar var tid faktiskt går förlorad och förklarar hur man komprimerar ett schema utan att låtsas som att fysik inte gäller. Sealock (YiFuLong Outdoor Gear Co., Ltd.) citerar 7–15 dagars provtagning och 30–45 dagars produktion, och detta förklarar vad som ligger runt dessa siffror.


Vad "Lead Time" borde betyda

Definiera det ordentligt annars planerar du mot fel nummer. I strikt mening avser ledtid den totala varaktigheten från godkännande av inköpsorder till färdiga plagg som lämnar fabriksporten. Men siffran som ett varumärke faktiskt behöver är bredare: ;den totala tiden från att man lägger en produktionsorder till att man tar emot färdiga varor redo att säljas, spänner över ;provtagning, montering och slutgiltigt godkännande; tyg och trim inköp och inkommande till fabriken; bulkskärning, sömnad och efterbehandling; kvalitetskontroll och packning; frakt, tullklarering och inkommande till lagret.

Fabriksledtid och din ledtid är olika siffror. Planera på den andra.

Upptäckten som borde förändra hur du planerar

Detta är det mest användbara i forskningen, och det motsäger var de flesta köpare fokuserar sitt tryck: ;de flesta märken förlorar tid innan sömnaden börjar — materialtillgänglighet och godkännanden är den vanliga flaskhalsen, och tygförseningar är svårast att återhämta sig från eftersom ingenting nedströms kan börja utan längd på klippbordet. Ett sent färggodkännande eller ett slutsåld tyg tidigt går igenom varje senare skede.

En tillverkare kvantifierar det: ;inköp och färgning av tyger står för 45 % till 55 % av förseningarna i första beställningar. Ungefär hälften av förseningsrisken på en första order ligger i ett skede som de flesta köpare betraktar som administrativt.

Slutsatsen följer direkt: ;det pålitliga sättet att skydda ett lanseringsdatum är att låsa tyg och godkännanden tidigt, inte att komprimera produktionen senare. Att jaga fabriken i vecka sex återvinner inte förlorad tid under vecka ett.

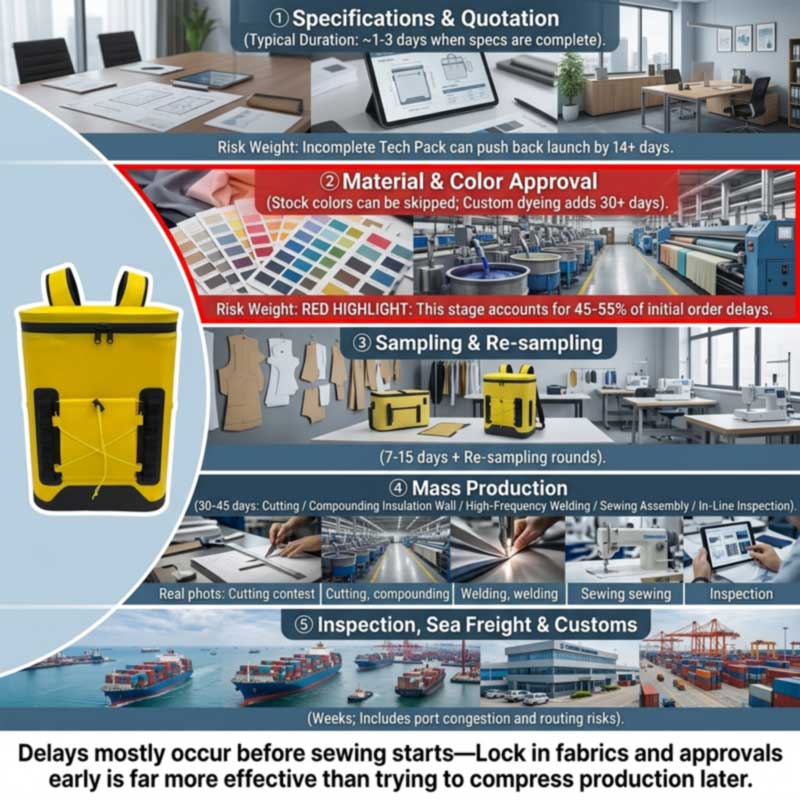

full soft cooler lead time breakdown from specification and material approval through production, inspection and freight

Steg för steg

1. Specifikation och offert

Snabbt när briefen är klar: riktmärken sätter ;tech-pack granskning och offert på cirka 1–3 dagar när specifikationerna är klara. Långsamt när det inte är — ;ofullständiga tekniska förpackningar är en primär orsak till friktion och lägger ofta till 14 eller fler dagar till ett projekts startdatum, eftersom en fabrik inte kan citera exakt eller skära tyg utan exakta mått, sömspecifikationer och en stycklista.

För en kylare betyder "komplett" namngivning: skalmaterial och denier, isoleringstyp och väggtjocklek, fodermaterial och marknadsöverensstämmelse, förslutningstyp och tätningsnivå, kapacitet och inre dimensioner med toleranser, hårdvara, sele, varumärkesmetod och förpackning.

2. Material- och färggodkännande — den verkliga flaskhalsen

Riktmärken tyder på ;3–7 dagar för val av tyg och färgprover i vissa program, men anpassade färger, färgning eller specialmaterial kan ta längre tid — och "längre" kan vara avsevärt: ;om ett varumärke efterfrågar specialfärgade tyger eller specialiserade trimningar, kan tidslinjen förlängas med 30 dagar eller mer.

En mjuk kylare har fler materialströmmar än ett plagg: skaltyg, skum med slutna celler, foderfilm av livsmedelskvalitet, lufttäta eller vattentäta dragkedjor, spännen, väv och etiketter. Var och en har sin egen inkommande ledtid, och den långsammaste sätter startdatumet. Hårdvara och trim förtjänar särskild uppmärksamhet, eftersom de är små, billiga och rutinmässigt bortglömda - men även när tyg och arbetskraft är klara, kan en saknad funktionell eller märkeskomponent hindra produktionen från att starta.

3. Provtagning och revisioner

Sealock citerar 7–15 dagar för prover, längre för grundutveckling där mönster och svetsverktyg måste konstrueras först. Variabeln är inte skapande; det är antalet omgångar — och omgångarna drivs av kort kvalitet och återkopplingshastighet. ;Förseningar i feedback från köpare eller oklara specifikationer förlänger tidslinjen för provgodkännandet, och en rekommenderad disciplin är ;en 48-timmarsregel för provrevisioner för att säkerställa att farten inte går förlorad.

4. Bulkproduktion — 30 till 45 dagar

Vad händer egentligen inuti det fönstret, för en svetsad kylare: skärande skal, skum och liner; laminering av den isolerade väggen; högfrekvent svetsning av kroppen, basen och förslutningen; sy sele, fickor, band och trim; montering och hårdvara; in-line inspektion genomgående; efterbehandling och packning.

Värt att notera för schemaläggning: många svalare byggnader passerar igenomtvå olika produktionslinjer— högfrekvenssvetslinjen och sylinjen. På Sealock sitter dessa i separata rum på samma våning, och sydd konstruktion är en central intern förmåga snarare än ett outsourcad steg. En konstruktion som använder båda är en något längre intern väg än en endast svetsad eller sydd produkt, vilket är en anledning till att komplexiteten påverkar produktionsfönstret. Hela sekvensen är inneHur Soft Cooler Ryggsäckar tillverkas.

5. Besiktning

Boka den till cirka 80 % färdigställande så det finns tid att omarbeta. På en kylare, ge tid för vattentestning specifikt, och kom ihåg att balansbetalningen normalt är kopplad till en godkänd inspektion. SeKvalitetsinspektion av mjuk kylare före leverans.

6. Frakt och klarering

Scenköparna utelämnar oftast helt. Ocean transit plus destination clearance lägger till veckor, och det är utsatt för störningar utanför någons kontroll: hamnstockningar, ruttstörningar, tull eller geopolitiska händelser kan utöka dessa fönster ytterligare, så en leveransbuffert är avgörande. De senaste ruttförhållandena illustrerar omfattningen – en tillverkare noterar att transportörer omdirigerar runt Godahoppsudden skapar en automatisk försening på 10 till 14 dagar för transporter till Europa. Kylare är också skrymmande och debiteras i volym, vilket har betydelse för kostnaden mer än tid; seGrossist Cooler Backpack Tillverkare: Bulkpriser & FOB-villkor.

De vanligaste orsakerna till förseningar

Orsaka Typisk påverkan Förebyggande
Ofullständigt tekniskt paket 14+ dagar läggs till innan start Ange material, dimensioner, toleranser, stängning och överensstämmelse i förväg
Anpassad färg / anpassat material 30+ dagar; ~hälften av risken för första ordningens förseningar sitter här Använd lagerfärger för en första beställning, eller börja labbdipp direkt
Långsam feedback från köparen Förlänger varje provtagningsrunda Enskild beslutsfattare; 48-timmars svarsregel
Designändringar i mitten av processen Dagar till veckor; kan ogiltigförklara färgat tyg Låsdesign och materialbas tidigt; behandla ändringar som nya föremål
Saknar trim eller hårdvara Blockerar linjeladdning helt Beställ trim tidigt; bekräfta inkommande datum innan raden laddas
Nationella helgdagar Veckor — Vårfest är en flerveckorsstörning Beställ före avmattningen; se Kinaguiden
Misslyckad inspektion/omarbetning Dagar till veckor Tydliga defektdefinitioner och guldprov överenskommen förproduktion
Frakt och tull Veckor, varierande Bygg en buffert; planerar inte till minimitransiteringen

Två av dessa förtjänar att betonas. Ändringar i mitten av processen är dyra både i tid och i pengar: ;om att sneda färger, sticka om paneler eller designa om efter att tyget redan är färgat tillför dagar eller veckor — lås nyckeldesignelement och tygbaser tidigt, och behandla stora förändringar som nya artikelkoder med sina egna förväntningar på ledtiden. Och helgdagar är inte en fotnot: nationella helgdagar i produktionsländer kräver antingen avancerad beställning eller extra inbyggd bufferttid. För kylväskor, vars beställningsfönster ligger över vårfestperioden, är detta en planeringsbegränsning av första ordningen — seSoft Cooler Tillverkare i Kina: Komplett OEM-guide.

Hur man faktiskt komprimerar en tidslinje

Spakar som fungerar, ungefär i effektivitetsordning:

  1. Välj lagermaterial och lagerfärger.Detta tar bort den enskilt största fördröjningskällan vid en första beställning - ingen labbdoppningscykel, ingen väntan med färgämne.
  2. Skicka in en fullständig specifikation.En produktionsklar brief förvandlar en 14-dagars upptäcktsslinga till en 1–3 dagars offert.
  3. Förhandsgodkänna kärnmaterial för upprepade program.Standardråden är att i förväg godkänna kärntyger för att hoppa över upprepade labbdoppar - en andra beställning på ett godkänt material är väsentligt snabbare än den första.
  4. Konsolidera feedback och bestäm snabbt.En beslutsfattare, ett samlat svar, ett fast vändningsåtagande. ; Att konsolidera provupprepningar genom att tillhandahålla tydliga, fullständiga specifikationer är en dokumenterad hävstång.
  5. Börja från en befintlig plattform.Varumärkes- och specifikationsförändringar på en beprövad svetskonstruktion och helt och hållet utveckling av svetsverktyg.
  6. Beställ in under lågsäsong.Fabriksladdning är en verklig begränsning; samma beställning placeras i ett tystare fönster scheman tidigare.
  7. Flygfrakt, endast som en nödsituation.Den ärliga inramningen: ;flygfrakt kan gå tillbaka två till fyra veckor i slutet men till flera gånger sjökostnaden, så det fungerar som en nödspak snarare än en plan.
Det som inte går att komprimera.Svetsning, vägglaminering och härdning tar den tid de tar; att skynda på dem producerar defekterna som misslyckas med inspektionen och kostar mer tid än de sparat. Vattentestning behöver pågå för att avslöja långsam läckage. Sjöfrakt är fastställt av geografi. En leverantör som går med på en deadline utan att diskutera material, färggodkännande och fabrikslastning planerar inte – och ett schema överens om optimism är den vanligaste vägen till en missad säsong.


Planera baklänges: Ett fungerade schema

Arbeta från hylldatumet, inte inköpsordern. Subtrahera, i denna ordning:

Ta ett steg tillbaka från dejten på hyllan Tillåta
Lagermottagning, QC och notering Dagar till en vecka
Inlandsleverans från hamn dagar
Tullklarering Dagar, varierande
Havstransitering Veckor, ruttberoende – lägg till buffert
Besiktning före leverans och eventuell omarbetning Upp till en vecka
Bulkproduktion 30–45 dagar
Material inkommande (längsta potentiella artikeln) Dagar till veckor; 30+ om specialfärgat
Provtagnings- och godkännandeomgångar 7–15 dagar plus revisioner
Specifikation och offert 1–3 dagar om klar
Semesterbuffert Veckor om schemat korsar Spring Festival

För ett svalare sommarområde landar denna aritmetik vanligtvis åtagandedatumet på hösten eller tidig vinter. Ett varumärke som börjar på våren för en lansering i juni har redan förlorat säsongen - och kylare är säsongsbetonade, så varor som kommer sent väntar ett år i stället för en månad. De kommersiella konsekvenserna täcks inHur du startar ditt eget varumärke för kylare ryggsäck.

Glöm inte ombeställningen.Om den första upplagan säljs slut tar ersättningen samma 30–45 dagar plus frakt – så en utsålning under mitten av säsongen innebär att påfyllningen kommer efter säsongen, såvida inte ombeställningen planerades i det ursprungliga schemat. Bestäm din startpunkt för återbeställning innan den första försändelsen landar.


Sealock ledtider

Citat Snabb på en komplett specifikation
Provtagning 7–15 dagar; längre för grundutveckling medan mönster och svetsverktyg konstrueras
Produktion 30–45 dagar efter prov och insättningsbekräftelse
Villkor MOQ 300 st per design; FOB Guangdong
Förmåga Interna högfrekventa svetslinjer och sylinjer — separata rum, samma våning; många byggnader använder båda
Kvalitet IQC / IPQC / OQC, AQL-provtagning, guldprovssignering, fullständig vattennedsänkningsbatchtestning; SGS eller QIMA välkomnas
Ursprung Kina eller Vietnam på samma specifikation
Certifieringar ISO9001, BSCI, SMETA P4, GRS, HIGG, SCAN

Plattformar som förkortar ett första schema — befintliga svetsade konstruktioner i lagerfärger, så ingen mönsterutveckling och ingen färgsats:

Bild Modell Varför det förkortar schemat Länk
28L airtight-zipper insulated backpack cooler SL-I274 28L ryggsäckskylare med lufttät dragkedja (SL-I274) Beprövad 48-timmars förseglad konstruktion, fyra lagerfärger Se
Insulated soft cooler backpack with molded lid SL-E050B Isolerad kylryggsäck, gjutet lock (SL-E050B) Två storlekar redan utvecklade — sortimentsutvidgning utan nya verktyg Se
Roll-top leakproof soft cooler SL-I288 Roll-Top Leakproof Soft Cooler (SL-I288) Befintliga tan/grå färgställningar; distinkt utan ett anpassat färgämne Se
Insulated leakproof cooler backpack SL-I075A Isolerad läckagesäker kylryggsäck (SL-I075A) Värdeplattform i tre lagerfärger Se

Vanliga frågor: Ledtider för mjuk kylare

F: Hur lång tid tar produktionen av mjukkylare?

S: Bulkproduktion är vanligtvis 30–45 dagar efter prov- och depositionsbekräftelse, med prover 7–15 dagar i förväg. Men order-till-lager är längre — lägg till specifikation och offert, material inkommande, provrevisioner, inspektion, sjöfrakt och tullklarering. Två till tre månader från godkännande är en realistisk planeringssiffra.

F: Var kommer förseningar ifrån egentligen?

S: Mest innan produktionen startar. Materialtillgänglighet och godkännanden är den vanliga flaskhalsen, och tygförseningar är svårast att återhämta sig från eftersom ingenting nedströms kan börja utan material på skärbordet – en tillverkare tillskriver 45–55 % av första beställningens förseningar till tyginköp och färgning. Sen färggodkännande går igenom varje senare skede.

F: Hur mycket tillför en anpassad färg?

S: Potentiellt 30 dagar eller mer, eftersom anpassad färgning ger sin egen godkännandecykel för laboratoriets dopp och ledtid för färgpartiet. För en första beställning under tidspress är valet av lagerfärg det enskilt mest effektiva sättet att skydda schemat.

F: Kan jag påskynda produktionen om jag är sen?

S: Endast inom gränserna. Flygfrakt kan återhämta sig två till fyra veckor i slutet till flera gånger sjökostnaden, vilket gör det till en nödspak snarare än en plan. Svetsning, vägglaminering och vattentestning tar den tid de tar, och att skynda på dem ger defekter som misslyckas med inspektionen och kostar mer tid än de sparar. Skydda datumet genom att låsa material och godkännanden tidigt, inte genom att komprimera produktionen senare.

F: Hur långt fram ska jag beställa ett sommarsortiment?

S: Arbeta baklänges från ditt hylldatum genom lagermottagning, inlandsleverans, tull, sjötransport, inspektion, 30–45 dagars produktion, inkommande material, provtagning och godkännanden – lägg sedan till en semesterbuffert om schemat passerar vårfestivalen. För de flesta sommarsvalare som sätter engagemanget på hösten eller tidig vinter.

F: Vad gör den största skillnaden för min ledtid?

S: En komplett specifikation och en lagerfärg. En produktionsklar brief förvandlar en tvåveckors upptäcktsslinga till en offert på en till tre dagar, och en lagerfärg tar bort färgämnet från den kritiska vägen. Efter det: snabb, konsoliderad återkoppling under provtagningen och utgående från en befintlig plattform istället för att utveckla ett nytt mönster.

Planerar du ett schema?Sealock (YiFuLong Outdoor Gear Co., Ltd.) tillverkar svetsade och sydda mjukkylare i Kina och Vietnam, med 7–15 dagars provtagning och 30–45 dagars produktion. Skicka ditt hylldatum så kommer teamet att arbeta baklänges med dig i kalendern – och säga tydligt om det inte passar.

E-post:info@sealock.com.hk |  Telefon: +86-13632981825  | Bläddra i sortimentet för mjuka kylare

Riktmärken och fördröjningsstatistik som citeras här återspeglar allmänt tillgängliga källor för tillverkning av kläder och mjuka varor från mitten av 2026 och varierar beroende på fabrik, produkt, material och säsong. Särskilt frakttider ändras med ruttförhållanden. Bekräfta aktuella ledtider och kapacitet med din leverantör innan du förbinder dig till ett lanseringsdatum.
